Riscos do projeto
Pré-requisito:
O Projeto deve usar uma forma de trabalho que disponibilize a capacidade de Riscos (como o Projeto ERP Financeiro Tradicional usado neste roteiro) e o usuário precisa ter permissão de edição para criar ou atualizar o registro.
O Registro de riscos do Projeto é o lugar para acompanhar incertezas que podem afetar escopo, prazo, custo ou qualidade. Ele é separado dos riscos ROAM de um ART: um risco aqui pertence ao Projeto e pode ser acompanhado pela equipe responsável pela entrega.
Cada registro combina título, descrição, probabilidade de 1 a 5, impacto de 1 a 5, status, responsável e estratégia de resposta. A exposição é calculada pelo servidor a partir de probabilidade e impacto e aparece como "P x I" na tabela; ela não é editada diretamente pelo formulário.
Passo a passo
Abrir o registro do Projeto
No ERP Financeiro, clique em "Riscos". A página explica que o registro é separado dos riscos ROAM do ART e apresenta a contagem Total e Encerrados quando já existem itens. No ambiente usado no roteiro, o registro começou sem riscos; por isso foi criado um risco operacional antes da captura de tela.
Iniciar um novo risco
Clique em "Novo risco". O diálogo informa que o responsável precisa ser uma pessoa ativa do Workspace e que a exposição será calculada pelo servidor. O formulário apresenta Título, Descrição, Probabilidade, Impacto, Status, Responsável e Estratégia de resposta.
Descrever o evento
No Título, escreva uma frase curta e identificável, como "Indisponibilidade do provedor de pagamentos". Em Descrição, explique o evento e a consequência concreta para o Projeto; no exemplo, a indisponibilidade poderia atrasar a homologação e o go-live. Evite colocar a mitigação somente na descrição, porque há um campo próprio para a resposta.
Avaliar probabilidade e impacto
Escolha Probabilidade e Impacto nos seletores de 1 a 5. Probabilidade representa a chance de o evento ocorrer; Impacto representa a severidade para o Projeto. No exemplo, foi escolhida probabilidade 5 e impacto 1, resultando em exposição 5 (P5 × I1). O formulário aceita apenas valores entre 1 e 5.
Definir status e responsável
O status inicial é "Aberto"; ao acompanhar o plano, você pode alterar para Mitigando, Aceito ou Encerrado. Selecione uma pessoa ativa em Responsável ou deixe "Sem responsável" até haver um dono definido. A tela mostra o nome do responsável na tabela e mantém o risco separado de responsáveis de tarefas ou WBS.
Registrar a estratégia de resposta
Em Estratégia de resposta, documente a ação concreta: reduzir probabilidade, reduzir impacto, transferir, aceitar ou acompanhar. No roteiro, a resposta foi validar o plano de contingência, testar retentativas e manter contato de escalonamento. Essa coluna aparece na tabela junto da data de atualização, para que a equipe saiba qual ação está sendo monitorada.
Criar e conferir a exposição

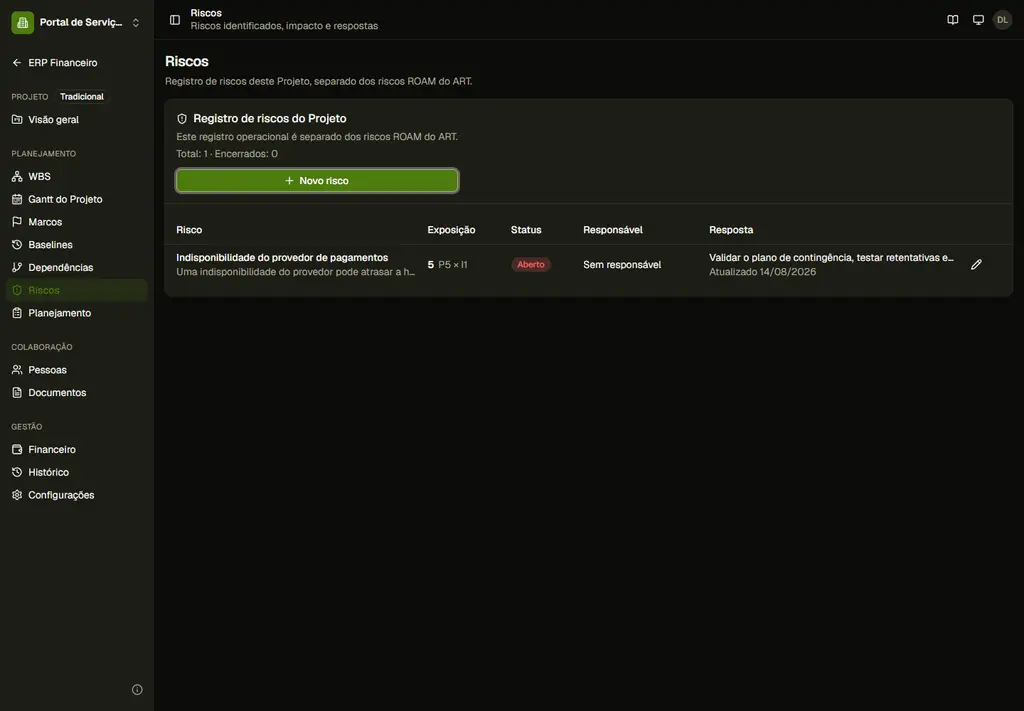

Clique em "Criar risco" e aguarde o retorno. O novo registro aparece na tabela com título e descrição, exposição numérica, notação P × I, status, responsável e resposta. No exemplo, a tabela passou a mostrar Total: 1 · Encerrados: 0, o selo Aberto, Sem responsável e a data de atualização.
Atualizar o acompanhamento
Quando a resposta avançar, use o ícone de edição na linha do risco. Você pode ajustar descrição, probabilidade, impacto, status, responsável e estratégia; salve a alteração e confirme que a exposição e a data de atualização foram recalculadas. Marque Encerrado somente quando a ameaça estiver resolvida ou formalmente fechada.
Usar o registro em conjunto com o cronograma
Relacione mentalmente um risco a seus efeitos nas atividades, marcos e caminho crítico do Projeto. A página de Riscos não altera automaticamente uma barra do Gantt; se a resposta mudar datas, progresso ou dependências, atualize o item correspondente na WBS e depois revise Gantt, Marcos e Baselines.

Verificação
- O registro mostra Total e Encerrados e contém o risco criado com título e descrição reconhecíveis.
- A exposição exibida corresponde à multiplicação de probabilidade e impacto e aparece como Pn × In.
- O status inicial é Aberto e a estratégia de resposta fica visível na mesma linha, com data de atualização.
- A edição permite trocar status, dono, avaliação e resposta sem alterar diretamente o valor calculado de exposição.
- Um risco encerrado aumenta a contagem Encerrados e permanece no histórico do Projeto para consulta.
Erros comuns
Título, probabilidade ou impacto inválidos
O formulário rejeita título vazio e valores fora de 1 a 5. Preencha o título e escolha uma opção válida em ambos os seletores antes de criar ou salvar.
Responsável não está ativo no Workspace
O backend valida que o responsável seja uma pessoa ativa do Workspace. Se a pessoa foi removida ou está inativa, selecione outro membro ativo ou use Sem responsável até regularizar o acesso.
A exposição não pode ser editada
Exposição é calculada pelo servidor e a UI não envia um campo editável para ela. Altere Probabilidade ou Impacto; ao salvar, a tabela mostrará o novo produto P × I.
Conflito ao salvar uma atualização
Se outra pessoa alterou o mesmo risco, o servidor pode responder com conflito. Recarregue o registro, compare status, avaliação e estratégia atuais e reaplique somente a alteração necessária sobre a versão mais recente.
